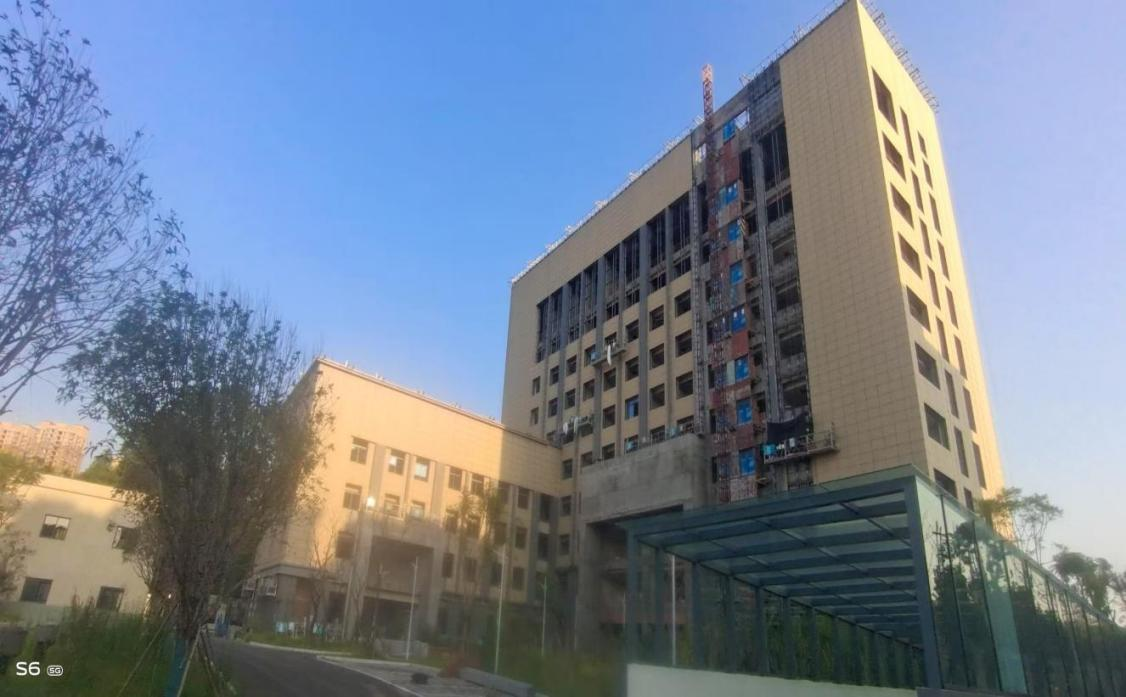

目前,新城基地項目主體結構施工已全部完成,工程正式進入裝飾裝修專項施工階段,當前核心施工進度為:技術服務中心瓷板幕墻、瓷板耐候密封膠勾縫全部完成;瓷板幕墻外墻、窗邊鋁單板安裝、鋁合金窗帶玻璃安裝、玻璃幕墻龍骨安裝;裝飾裝修階段安全標化評分已完成。
工程管理部全程組織監理、過控、施工單位加強質量把控,要求施工單位單位對瓷板耐候密封膠勾縫出現的不平整、不飽滿的情況進行整改,要求施工單位有序組織后續材料進場,嚴格依據施工圖紙、專項施工方案及行業規范標準,全力推進各項施工任務。
目前瓷板幕墻已完成95%,玻璃幕墻龍骨完成80%,玻璃門窗陸續進場安裝,工程管理部將繼續督促施工單位加快施工建設進度。
(工程管理部 徐亞杰 李青)
